Реферат: Технология строительства газопроводаРеферат: Технология строительства газопроводаГОСУДАРСТВЕННЫЙ КОМИТЕТ РОССИЙСКОЙ ФЕДЕРАЦИИ ПО ВЫСШЕМУ ОБРАЗОВАНИЮ Алтайский Государственный Технический Университет им. И.И. Ползунова Кафедра теплогазоснабжения и вентиляции ПОЯСНИТЕЛЬНАЯ ЗАПИСКА К КУРСОВОМУ ПРОЕКТУ На тему: «Технология строительства газопровода» Выполнил: ст. гр. ТГВ-61 Дата 21.11.00
Проверил: Дата __________ Подпись________ Барнаул 2000 г. СОДЕРЖАНИЕ: 1.Исходные данные. 3 2. Физико-механические свойства грунта. 3 3. Земляные работы 3 3.1. Определение объемов земляных работ. 3 3.1.1. Срезка растительного слоя. 3 3.1.2. Предварительная планировка строительной площадки. 4 3.1.3. Разработка траншеи. 4 3.1.4 Объем грунта по ручной доработке (подчистки) траншеи. 4 3.1.5 Объем грунта по обратной засыпке. 4 3.2. Выбор оптимального комплекта землеройно-транспортных машин. 5 3.2.1. Расчетная стоимость машин и себестоимость машино-смен механизмов 6 3.2.2. Технико- экономическое сравнение комплектов машин. 6 3.3. Подбор автосамосвалов для доставки песка при устройстве основания трубопровода. 7 3.3. Указания по производству земляных работ. 8 3.4. Мероприятия по технике безопасности при выполнении земляных работ. 11 4. Монтажные работы. 13 4.1. Определение объёмов монтажных работ. 13 4.2. Указания по производству монтажных работ. 13 4.3. Выбор грузоподъемных монтажных механизмов по монтажным параметрам. 14 4.4. Стыковое соединение звеньев. 15 4.5. Антикоррозийная изоляция. 16 4.6. Переход газопровода через железнодорожные пути. 16 4.7. Испытание газопровода. 17 4.8. Мероприятия по технике безопасности при производстве монтажных работ. 18 5. Организация технология производства работ 19 5.1 Калькуляция трудовых затрат и заработной платы. 19 5.2. Календарный график производства работ. 19 5.3. Операционный контроль качества выполнения земляных работ. 36 5.4 Технико-экономические показатели. 37 5.5. Ведомость потребности машин и инвентаря. 39 5.6. Потребность в деталях, узлах и полуфабрикатах. 40 5.7. Потребность в эксплуатационных материалах. 42 6. Литература. 43 1.Исходные данные.
В строительном производстве грунтами называют породы, залегающие в верхних слоях земной коры. Суглинок - грунт, содержащий глинистые частицы от 10 до 30%, песчаных частиц в суглинке больше, а пылеватых меньше, чем глинистых. По ЕНиР 2-1 или по табл. 1 определяют физико-механические свойства грунта:
3. Земляные работы 3.1. Определение объемов земляных работ.3.1.1. Срезка растительного слояПодсчет объемов работ по срезке растительного слоя:
3.1.2. Предварительная планировка строительной площадкиСрезка излишков грунта и засыпка впадин производится «на глаз», в результате создаётся относительно ровная поверхность без заданных отметок. 3.1.3. Разработка траншеи1.
а) Ширина траншеи по низу: Для труб где d - диаметр трубы газопровода, м. б) Ширина траншеи по верху: где h – высота траншеи; m – величина временного откоса. в) Объем траншеи: г) Объем трубы газопровода: д) Объем траншеи под приямки для сварки труб: е) Суммарный объем траншеи: 3.1.4 Объем грунта по ручной доработке (подчистки) траншеигде hн = 0,05...0,2 м - глубина слоя по ручной доработке траншеи. (СНиП 3-4-80) 3.1.5 Объем грунта по обратной засыпкеа) Ручная засыпка (подбивка пазух) Ширина подбивки пазух поверху:
Площадь подбивки: Объем подбивки траншеи: Объем подбивки пазух: б) Механизированная засыпка Объем обратной засыпки: в) Устройство кавальера. При

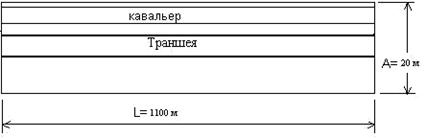

устройстве кавальеров для обратной засыпки, объем грунта в кавальере
рассчитывается по формуле: где Площадь
поперечного сечения кавальера рассчитывается по формуле: Fтр –площадь поперечного сечения траншеи Высота и ширина кавальера по низу при угле естественного откоса 45° выражаются
формулами: 3.2. Выбор оптимального комплекта землеройно-транспортных машин.Подборка комплектов машин.
3.2.1. Расчетная стоимость машин и себестоимость машино-смен механизмов
3.2.2. Технико- экономическое сравнение комплектов машин.
где 1,08 - коэффициент, учитывающий накладные расходы; Смаш.см - средняя стоимость машино-смены входящей в комплект машины, руб; 1,5 - коэффициент, учитывающий накладные расходы на зар. плату; SЗп - сумма заработной платы, не учтенной в стоимости машино- смены; Псм.выр.(вед) - сменная выработка ведущей машины, учитывающая разработку грунта и погрузку в транспортные средства, м3/см. где 8
- количество часов работы машины в смену; 2. Удельные капитальные вложения на разработку 1 м3 грунта: где 1,07 - коэффициент, учитывающий затраты на доставку машин завода-изготовителя на базу механизации; Си.р - инвентарно-расчетная стоимость машины входящей в комплект, руб; Тгод - нормативное число смен работы машины в год.
Расcчитываются технико-экономические показатели: Для I варианта, где ведущей машиной является экскаватор обратная лопата Э – 651 емкость ковша 0,65 м3 (с механическим приводом), работающий навымет: Для I I варианта, где ведущей машиной является экскаватор обратная лопата Э – 656 емкость ковша 0,65 м3 (с механическим приводом), работающий навылет: Полученные данные сводятся в таблицу и сравниваются:
Для производства работ комплект машин и механизмов принимается I вариант, так как показатели этого комплекта выгоднее и экономичнее по сравнению с комплектом машин и механизмов I I варианта. 3.3. Подбор автосамосвалов для доставки песка при устройстве основания трубопровода.1. Объем песка в плотном теле в ковше экскаватора:
2. Масса песка в ковше экскаватора:
3. Количество ковшей грунта, загружаемых в кузов автосамосвала: Для дальности транспортирования 1,5 км выбираем автосамосвал МАЗ – 503 Б грузоподъемностью 7 тонн.[3-табл. 5; 3-стр.78] 4. Объем песка в плотном теле, загружаемый в кузов самосвала: Продолжительность одного цикла работы автосамосвала:
5. Требуемое количество автосамосвалов:
Для доставки песка с места разработки принимаются два автосамосвала марки МАЗ-503 Б грузоподъемностью 7 тонн. 3.3. Указания по производству земляных работ.1. Срезка растительного слоя. Процесс срезки растительного слоя производится бульдозером ДЗ - 8 на базе трактора Т – 100, с гидравлическим приводом неповоротного отвала. Набор грунта осуществляется прямоугольным способом, на глубину зарезания 0.15 м. Схема движения бульдозера - полоса рядом с полосой.

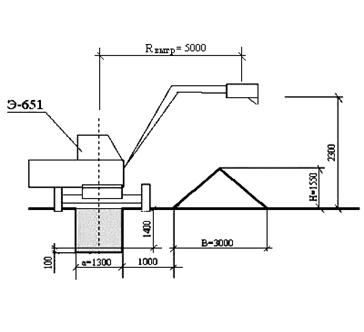

2. Разработка траншеи. Разработка траншеи производится экскаватором марки Э-651, оборудованным обратной лопатой, с механическим приводом. Разработка ведется по лобовой схеме со складированием грунта в кавальер около траншеи, так как работы ведутся в нестесненных условиях за пределами строений. Технические характеристики экскаватора Э-651: 1) Вместимость ковша – 0,65 м3; 2) Наибольшая глубина копания – 5,6 м; 3) Наибольший радиус резания – 9,2 м; 4)Радиус выгрузки – 5 м; 5) Высота выгрузки – 2,3 м; 6) Длина стрелы – 5,5 м. Схема забоя экскаватора: Максимальная ширина лобовой проходки экскаватора ЭО-651по

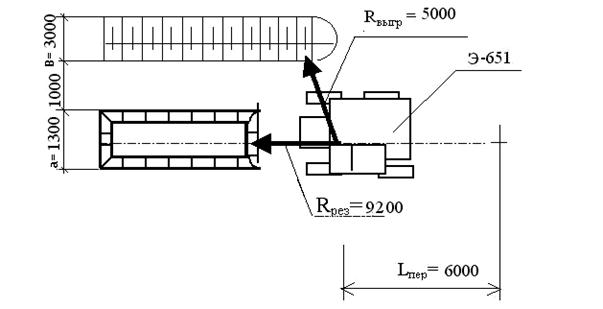

верху при односторонней выгрузке грунта составляет: Rрез- наибольший радиус резания, (м); Lпер- длина рабочей передвижки экскаватор, (м); Rвыгр- наибольший радиус выгрузки, (м);В – ширина отвала грунта, (м)
3. Ручная доработка и устройство основания траншеи. Ручная доработка производится бригадой рабочих - землекопов с целью удаления лишнего грунта, не убранного экскаватором, из траншеи и выравнивания основания. Убираемый грунт складируется в кавальер на бровке траншеи. Объем ручной доработке равен объему песчаного основания под трубы. Схема ручной доработки траншеи.
Устройство основания траншеи производится той же бригадой - землекопов на высоту 10см от дна траншеи для укладки труб. Песок доставляется с карьера самосвалами МАЗ-503Б и производиться разгрузка в траншею с помощью лотка. Схема разгрузки самосвала в траншею. 4. Подбивка пазух с уплотнением. Подбивка пазух производится с целью закрепления газопровода в траншее от сдвигов и перемещений. Грунт берется из кавальера. Уплотнение грунта производится в две проходки (послойно)на высоту 20 см каждая при помощи трамбовки марки ИЭ - 4502 вручную. Схема засыпки грунта в траншею аналогично схеме устройства основания. 5. Обратная засыпка. Обратная засыпка производится бульдозером марки ДЗ -8 на базе трактора Т100, с неповоротным отвалом. Грунт перемещается из кавальера рядом с траншеей. Уплотнение грунта не производится ,т.к. газопровод прокладывается в нестесненных условиях(не в городе) и по этому засыпка производится с отметками немного больше отметки уровня земли для естественной осадки грунта. Схема обратной засыпки траншеи: 6. Планировка и рекультивация. Планировка и рекультивация производится бульдозером ДЗ - 8 на базе трактора Т - 100 . Схема движения бульдозера - полоса рядом с полосой. По завершению планировки производится рекультивация почвенного покрова возврат растительного слоя на прежнее место. Схема движения:
3.4. Мероприятия по технике безопасности при выполнении земляных работ. Общие требования техники безопасности при производстве земляных работ: 1. Во избежании несчастных случаев и повреждений машин и механизмов, обслуживающий персонал обязан знать и строго соблюдать правила техники безопасности. 2. К управлению машиной (оборудованием) допускается машинист, прошедший специальную подготовку и получивший удостоверение на управление машиной . 3. Машина (оборудование) должна содержаться в исправном состоянии. Не разрешается приступать к работе на неисправной машине (оборудовании). 4. Пуск двигателя должен осуществлять старший по смене. Перед началом пуска он должен дать сигнал предупреждения. 5. Прежде, чем тронуться с места, машинист обязан убедиться в отсутствии в опасной зоне людей и посторонних предметов. 6. Запрещается работа строительно - монтажных машин под проводами действующих ЛЭП. 7. Складирование материалов, движение и установка строительных машин и транспорта в пределах призмы обрушения грунта запрещено. 8. До начала производства земляных работ в местах расположения действующих подземных коммуникаций должны быть разработаны и согласованы с организациями, эксплуатирующими эти коммуникации, мероприятия по безопасным условиям труда, а расположение подземных коммуникаций на местности обозначено соответствующими знаками или надписями. 9. Производство земляных работ в зоне действующих подземных коммуникаций следует осуществлять под непосредственным руководством прораба или мастера, а в охранной зоне кабелей, находящихся под напряжением, или действующего газопровода, кроме того, под наблюдением работников электро- или газового хозяйства. 10. При обнаружении взрывоопасных материалов земляные работы в этих местах следует немедленно прекратить до получения разрешения от соответствующих органов. 11. Перед началом производства земляных работ на участках с возможным патогенным заражением почвы (свалка, скотомогильники, кладбища и т. п.) необходимо разрешение органов Государственного санитарного надзора. 12. Котлованы и траншеи, разрабатываемые на улицах, проездах, во дворах населенных пунктов, а также местах, где происходит движение людей или транспорта, должны быть ограждены защитным ограждением учетом требований ГОСТ 23407-78. На ограждении необходимо устанавливать предупредительные надписи и знаки, а в ночное время – сигнальное освещение. Места прохода людей через траншеи должны быть оборудованы переходными мостиками, освещаемыми в ночное время. 13. Грунт, извлеченный из котлована или траншеи, следует размещать на расстоянии не менее 0,5 м от бровки выемки. 14. Разрабатывать грунт в котлованах и траншеях "подкопом" не допускается. 15. Валуны и камни, а также отслоения грунта, обнаруженные на откосах. должны быть удалены. Рытье котлованов и траншей с вертикальными стенками без креплений в нескальных и незамерзших грунтах выше уровня грунтовых вод и при отсутствии вблизи подземных сооружений допускается на глубину не более,м: 1,0- в насыпных, песчаных и крупнообломочных грунтах; 1,25 - в супесях; 1,50 - в суглинках и глинах. 16. Рытье котлованов и траншей с откосами без креплений в нескальных грунтах выше уровня грунтовых вод (с учетом капиллярного поднятия) или в грунтах, осушенных с помощью искусственного водопонижения, допускается при глубине выемки и крутизне откосов согласно таблицы.
Примечание. При напластовании различных
видов грунта крутизну откосов 17. Крутизна откосов выемок глубиной более 5 м во всех случаях и глубиной менее 5 м при гидрогеологических условиях и видах грунтов, не предусмотренных п. 10 и таблицы должна устанавливаться проектом. 18.При невозможности применения инвентарных креплений стенок котлованов или траншей следует применять, крепления, изготовленные по индивидуальным проектам, утвержденным в установленном порядке. 19. При установке креплений верхняя часть их должна выступать над бровкой выемки не менее чем на 15 см. 20. Устанавливать крепления необходимо в направлении сверху вниз по мере разработки выемки на глубину не более 0,5 м. Разборку креплений следует производить в направлении снизу вверх по мере обратной засыпки выемки. 21. Разработка роторными и траншейными экскаваторами в связных грунтах (суглинках, глинах) траншей с вертикальными стенками без крепления допускается на глубину не более 3 м. В местах, где требуется пребывание рабочих, должны устраиваться крепления траншей или откосов. 22. Производство работ в котлованах и траншеях с откосами, подвергшимися увлажнению, разрешается только после тщательного осмотра производителем работ (мастером) состояния грунта откосов и обрушения неустойчивого грунта в местах, где обнаружены "козырьки" или трещины (отслоения). 23. Перед допуском рабочих в котлованы или траншеи глубиной более 1,3 м должна быть проверена устойчивость откосов или крепления стен. 24. Котлованы и траншеи, разработанные в зимнее время, при наступлении оттепели должны быть осмотрены, а по результатам осмотра должны быть приняты меры к обеспечению устойчивости откосов или креплений. 25. В случаях необходимости выполнения работ, связанных с электропрогревом грунта, должны соблюдаться требования ГОСТ 12.1.013-78. Прогреваемую площадь следует ограждать, устанавливать на ней предупредительные сигналы, а в ночное время освещать. Расстояние между ограждением и контуром прогреваемого участка должно быть не менее 3 м. На участках прогреваемой площади, находящихся под напряжением, пребывание людей не допускается. 26. Линии временного электроснабжения к прогреваемым участкам грунта надлежит выполнять изолированным проводом, а после каждого перемещения электрооборудования и перекладки электропроводок следует визуально проверять их исправность. 27. При извлечении грунта из выемок с помощью бадей необходимо устраивать защитные навесы-козырьки для укрытия работающих в выемке. 28. Погрузка грунта на автосамосвалы должна производиться со стороны заднего или бокового борта. 29. При разработке выемок в грунте экскаватором с прямой лопатой высоту забоя следует определять с таким расчетом, чтобы в процессе работы не образовывались ,,козырьки" из грунта. 30. При разработке, транспортировании, разгрузке, планировке и уплотнении грунта двумя и более самоходными или прицепными машинами (скреперами, грейдерами, катками, бульдозерами и др.), идущими одна за другой, расстояние между ними должно быть не менее 10м 31. Односторонняя засыпка пазух у свежевыложенных подпорных стен и фундаментов допускается после осуществления мероприятий, обеспечивающих устойчивость конструкции, при принятых условиях, способах и порядке засыпки. 32. При разработке грунта способом гидромеханизации: зону работы гидромонитора в пределах полуторной дальности действия его струи, а также зону возможного обрушения грунта в пределах не менее трехдневной выработки следует соответственно обозначать предупредительными знаками и надписями и ограждать по верху забоя; расположение гидромонитора с ручным (непосредственно оператором) управлением должно быть таким, чтобы между насадкой гидромонитора и стенкой забоя обеспечивалось расстояние не менее высоты забоя, а между гидромонитором и воздушной линией электропередачи во всех случаях - не менее двукратной дальности действия его водяной струи; водоводы и пульпопроводы следует располагать за пределами охранной зоны воздушной линии электропередачи; на водоводе в пределах не более 10 м от рабочего места гидромониторщика должна быть задвижка для прекращения подачи воды в аварийных случаях; места отвалов намываемого грунта надлежит ограждать или обозначать предупредительными знаками; очищать зумпф пульпоприемника допускается только после выключения гидромонитора и землесосного снаряда; производить работы гидромонитором во время грозы не допускается; рабочее место гидромониторщика должно быть защищено от забоя защитным экраном. 33. При разработке грунта взрывным способом необходимо соблюдать Единые правила безопасности при взрывных работах, утвержденные Госгортехнадзором СССР. 34. При механическом ударном рыхлении грунта не допускается нахождение людей на расстоянии ближе 5 м от мест рыхления. Техника безопасности при эксплуатации одноковшового экскаватора. 1. При работе экскаватор должен стоять на горизонтальной площадке которую предварительно выравнивают. 2. При погрузке грунта в автотранспорт запрещается перемещать ковш над кабиной шофера. 3. При разработке грунта запрещается поворачивать наполненный ковш до выхода последнего из забоя. 4. При наличии людей в опасной зоне запрещается начинать работу экскаватора 5. При работающем двигателе запрещается проводить ТО экскаватора. 6. При поднятом ковше не разрешается проводить регулировку тормозов. 7. Перед кратковременной остановке экскаватора машинист должен опустить ковш на грунт. Перед длительной остановкой необходимо стрелу установить вдоль оси экскаватора, а ковш опустить на грунт. Техника безопасности при эксплуатации бульдозера. 1. При работе бульдозера необходимо соблюдать следующие требования: а) останавливать машину, если перед режущей кромкой отвала встретилось препятствие которое бульдозер преодолеть не может; б) не выдвигать нож отвала за бровку откоса; в) опускать на землю отвал при его очистке или ремонте; г) не приближаться гусеницами к бровке свеженасыпанной насыпи ближе чем на 1 м. 2. Машину оставленную при работающем двигателе необходимо надежно затормозить. 3. Запрещается оставлять бульдозер с работающим двигателем. 4. Бульдозеристу запрещается: а) Начинать движение бульдозера без подачи предупредительного сигнала; б) Выходить из кабины бульдозера во время его движения; в) Употреблять спиртные напитки. 4. Монтажные работы.4.1. Определение объёмов монтажных работ
4.2. Указания по производству монтажных работ.1. Устройство и разборка временных мостов. Временные деревянные мосты устанавливают на время производства монтажных работ. Мосты состоят из бортовых досок 5х0,3м. Каждый мост состоит из трёх досок. Мосты устанавливают через каждые 150 метров, что составляет 7 мостов, на протяжённость строящегося газопровода. После завершения монтажных работ разборку монтажных мостов. 2. Доставка труб Доставка
труб на расстояние 25км Марка автомобиля-тягача - ЗИЛ – 131 Марка прицепа – 1-ПР-5 Грузоподъемность автопоезда по грунтовым дорогам – 4,5-7 т. Число одновременно перевозимых труб Æ219´5,0мм – 11шт. Расход топлива на 100км.- 40л. 3. Сборка труб в нитку.

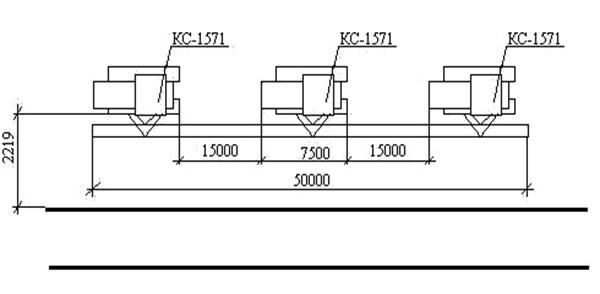

4.3. Выбор грузоподъемных монтажных механизмов по монтажным параметрам.Для укладки секций трубопровода длиной 50 в метров траншею требуется три однотипных монтажных крана [5-стр.363,п.47.8.]. Монтажный кран подбирается по фактическому весу опускаемой трубы, приходящемуся на кран т.е. 1/3 веса одной секции, при соответствующем вылете стрелы. Грузоподъемность крана: Pэ – вес монтируемого элемента;
Расчетный вылет стрелы крана (от вертикальной оси вращения крана до центра траншеи) будет равен: B - ширина траншеи по верху; b - ширина крана в зависимости от марки крана; a1 - расстояние от бровки траншеи до трубы принимается равной 0,7-1м [6-стр.22]; a2 - ширина места, занимаемого звеном (диаметр трубы); a3 – расстояние от трубы до оси крана. Сумма а1,а2 и а3 или расстояние от края траншеи до колес или гусениц крана должна быть не менее 1,5м [5-стр.342,п.46.5.]
Для выполнения монтажных работ подходит автомобильный гидравлический кран с унифицированной телескопической стрелой КС – 1571 [5-стр.255,табл.27.1.] со следующими основными техническими характеристиками: Вылет стрелы на опорах: 3,3-5,6м; · Грузоподъемность при работе на опорах: 4-1,4т; · Базовый автомобиль: ГАЗ-53А · Размеры: длина-7,5м; ширина-2,4м; высота-2,9м; · Масса: 7,4т Схема производства работ: 1. Схема разгрузки труб с трубовоза со сборкой их в секции. 2. Укладка трубопровода в траншею Укладка трубопровода в траншею производится тремя кранами марки КС – 1571 грузоподъемностью 4т, расчетный вылет стрелы – 5,6 м с расстоянием между кранами 15м (5-стр.363,п.47.8) . В качестве грузозахватных приспособлений при укладке используются мягкие полотенца, грузоподъемностью 12,5т (5 – стр. 264, табл. 27.6.). Схема укладки трубопровода траншею:
|
№ п/п |
§ ЕНиР |
Наименование работ |
Ед. изм. | Объем работ | Нормы на ед. изм. | На весь объем работ | |||||
Нвр, чел.ч. |
Нвр, маш.ч. |
Расц. руб,коп. | Труд-ть чел.см. | Затр.тр. маш.см. | Ст-ть затр. тр.,руб | ||||||
1. |
2. |
3. |
4. |
5. |
6. |
7. |
8. |
9. |
10. |
11. |
|
Земляные работы | |||||||||||
1. |
§ Е2-1-5 п. 1а |
Срезка растительного слоя бульдозером ДЗ-8 (Т-100) |
1000м2 |
22 | 0,84 | 0,84 | 0,89 | 2,31 | 2,31 | 19,58 | |
2. |
§ Е2-1-35 п. 2а |
Предварительная планировка строительной площадки бульдозером ДЗ-8(Т-100) |
1000м2 |
22 | 0,29 | 0,29 | 0,307 | 0,8 | 0,8 | 6,75 | |
3. |
§ Е2-1-13 п. 4ж |
Разработка траншеи экскаватором Э-651 |
100м3 |
21,45 | 1,6 | 1,6 | 1,7 | 4,29 | 4,29 | 36,47 | |
4. |
§ Е2-1-47 п. 1д, п. 1а |
Подчистка дна траншеи в ручную (разработка грунта 3-мя землекопами 2-го разр., перекидка 3-мя землекопами 1-го разр.) |
1м3 |
143 | 0,97 | ---- | 1,845 | 17,3 | ---- | 263,84 | |
5. |
§ Е2-1-58 п. 2а |
Обратная засыпка с трамбованием вручную(4 звена-1 звено: землекоп 2 разр. и землекоп 1разр.) |
1м3 |
456,2 | 0,79 | ---- | 1,944 | 45,05 | ---- | 886,85 | |
6. |
§ Е2-1-34 п. 2а |
Механизированная засыпка бульдозером ДЗ-8 (Т-100) |
100м3 |
17,96 | 0,35 | 0,35 | 0,371 | 0,79 | 0,79 | 6,66 | |
7. |
§ Е2-1-35 п. 2а |
Планировка бульдозером ДЗ-8(Т-100) |
1000м2 |
22 | 0,29 | 0,29 | 0,307 | 0,8 | 0,8 | 6,75 | |
8. |
§ Е2-1-36 п. 2а |
Рекультивация земли бульдозером ДЗ-8 (Т-100) |
1000м2 |
22 | 0,38 | 0,38 | 0,403 | 1,05 | 1,05 | 8,87 | |
Монтажные работы | |||||||||||
9. |
§ Е9-2-34 п. 2б |
Устройство и разборка временных мостов |
1м2 |
31,5 | 0,94 | ---- | 0,63 | 3,7 | ---- | 19,85 | |
10. |
§ Е9-2-32 № 1 |
Устройство песчаного основания в траншеи |

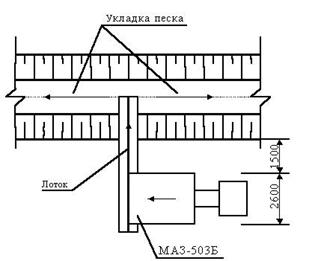

1м3 |
143 | 0,9 | ---- | 1,206 | 16,09 | ---- | 172,458 | |
11. |
§ Е9-2-1 № 3 |
Сборка труб в звенья на бровке траншеи | 1м | 1100 | 0,04 | ---- | 0,032 | 5,5 | ---- | 35,2 | |
12. |
§ Е9-2-1 п. 3в |
Укладка звеньев труб в траншею | 1м | 1090 | 0,11 | --- | 0,086 | 14,99 | --- | 93,74 | |
13. |
§ Е22-2-7 таб. 1 п. 4б |

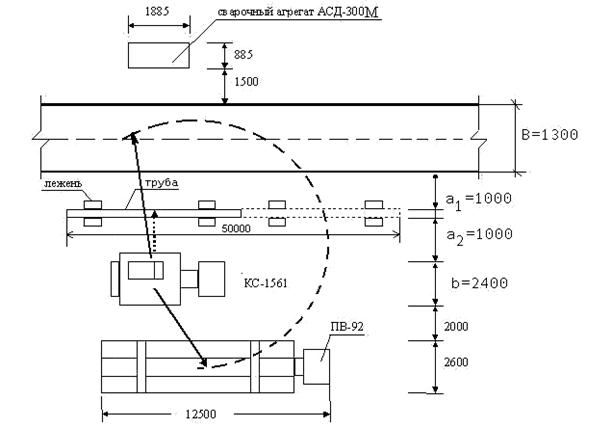

Прихватка стыков трубопровода | 1ст. | 109 | 0,06 | --- | 0,165 | 0,817 | --- | 17,985 | |
14. |
§ Е22-2-2 таб. 6 п. 3а |
Электросварка стыков на бровке | 1ст. | 88 | 1,4 | ---- | 3,822 | 15,4 | ---- | 336,336 | |
15. |
§ Е22-2-2 таб. 6 п. 7а |
Электросварка стыков в траншее | 1ст. | 21 | 1,58 | ---- | 1,438 | 4,147 | ---- | 30,198 | |
16. |
§ Е9-2-10 таб. 2 п. 1б п. 2б |
Монтаж и демонтаж оборудования для прокола | 1уст. | 1 | 24,5 | ---- | 20,83 | 3,06 | ---- | 20,83 | |
17. |
§ Е9-2-10 таб. 4 п. 1б |
Прокол грунта | 1м | 5 | 1,4 | ---- | 1,12 | 0,88 | ---- | 5,6 | |
18. |
§ Е9-2-11 таб. 2 № 2 |
Укладка трубы в футляр | 1м | 10 | 0,48 | ---- | 0,384 | 0,6 | ---- | 3,84 | |
19. |
§ Е9-2-11 таб. 3 № 2 |
Заделка кромок футляра | 1 футляр | 1 | 2,3 | ---- | 1,71 | 0,287 | ---- | 1,71 | |
20. |
§ Е9-2-12 п. 2б |
Антикоррозионная изоляция стыков | 1ст. | 109 | 0,44 | ---- | 0,321 | 5,995 | ---- | 34,99 | |
21. |
§ Е9-2-9 таб. 2 п. 2а |
Испытание трубопровода | 1м | 1100 | 0,2 | ---- | 0,163 | 27,5 | ---- | 179,3 | |
|
|
|
|||||||||
С учетом районного коэффициента
стоимость затрат труда в ценах 1988 года:
На основании калькуляции трудовых затрат и заработной платы составляется графики производства работ (приведены в технологических картах).

календарный график производства работ | таблица № 7 | ||||||||||||||||||||||||
№ по каль куля ции |
наименование работ | ед. изм. | объём работ |
труд-ть на ед. измер. чел. час. |
труд-ть на весь объём работ чел. дней. |
состав звена |
смен ность |
|
месяц июль | ||||||||||||||||
рабочие дни | |||||||||||||||||||||||||

1 | 2 | 3 | 4 | 5 | 6 | 7 | 8 | 9 | 10 | 11 | 12 | 13 | 14 | 15 | 16 | 17 | |||||||||
1. | срезка растительного слоя бульдозером дз-8 (т-100) |
1000м2 |
22 | 0,84 | 2,31 |
машинист 6 разряда |
2 | 1,25 | |||||||||||||||||
2. | предварительная планировка строительной площадки бульдозером дз-8 (т-100) |
1000м2 |
22 | 0,29 | 0,8 |
машинист 6 разряда |
2 | 0,5 | |||||||||||||||||
3. | разработка траншеи экскаватором э-651 |
100м3 |
21,45 | 1,6 | 4,29 |
машинист 6 разряда |
2 | 2,25 | |||||||||||||||||
16. | монтаж и демонтаж оборудования для прокола | 1уст. | 1 | 24,5 | 3,06 | монтажник наружных трубопроводов 6,4,3 разр | 2 | 0,75 | |||||||||||||||||
17. | прокол грунта | 1м | 5 | 1,4 | 0,88 | монтажник наружных трубопроводов 5,4,3 разр | 2 | 0,25 | |||||||||||||||||
S3,25 | |||||||||||||||||||||||||
4. |
подчистка дна траншеи в ручную (разработка грунта 2-мя землекопами 3-го разр., перекидка 2-мя землекопами 1-го разр.) |
1м3 |
143 | 0,97 | 17,3 |
3 землекопа 3 разряда 3 землекопа 1 разряда |
2 | 1,5 | |||||||||||||||||
9. | устройство и разборка временных мостов |
1м3 |
31,5 | 0,94 | 3,7 | 2 плотника 2 разряда | 2 | 1 | |||||||||||||||||
10. | устройство песчаного основания в траншеи |
1м3 |
143 | 0,9 | 16,09 | 2 звена 1звено состоит: 2 монтажника наружных трубопроводов 3,2 разряда | 2 | 2,25 |
|
||||||||||||||||
11. | сборка труб в звенья на бровке траншеи | 1м | 1100 | 0,04 | 5,5 | монтажник наружных трубопроводов 5,3 разр., | 2 | 1,25 | |||||||||||||||||
12. | укладка звеньев труб в траншею | 1м | 1090 | 0,11 | 14,99 | монтажник наружных трубопроводов 5 разр., 2 монтажника наружных трубопроводов 4,3 разр. | 2 | 1,5 | |||||||||||||||||
13. | прихватка стыков трубопровода | 1ст. | 109 | 0,06 | 0,8175 | 3 электросв-ка ручной сварки 5 разр. | 2 | 0,25 | |||||||||||||||||
14. | электросварка стыков на бровке | 1ст. | 88 | 1,4 | 15,4 | 3 электросв-ка ручной сварки 5 разр. | 2 | 2,75 | |||||||||||||||||
15. | электросварка стыков в траншее | 1ст. | 21 | 1,58 | 4,1475 | электросв-к ручн.св. 5 разр. | 2 | 2,25 | |||||||||||||||||
18 | укладка трубы в футляр | 1м | 10 | 0,48 | 0,6 | монтажники наружных трубопроводов 5,4,3 разр | 2 |
|
|||||||||||||||||
19. | заделка кромок футляра | 1 футляр | 1 | 2,3 | 0,287 |
изолировщик на гидроизоляции 4,3 разр. |
2 | 0,25 | |||||||||||||||||
S8,5 | |||||||||||||||||||||||||
20. | антикоррозионная изоляция стыков | 1ст. | 109 | 0,44 | 5,995 |
изолировщик на термоизоляции 4 разр., 2 -//- 3 разр. |
2 | 1 | |||||||||||||||||
21. | испытание трубопровода | 1м | 1100 | 0,2 | 27,5 |
4 монтажника трубопроводов 5 разряда |
2 | 3,5 | |||||||||||||||||
5. | обратная засыпка с трамбованием вручную |
1м3 |
456,2 | 0,79 | 45,05 | 4 звена-1 звено: землек. 2 разр. и землек. 1разр. | 2 | 3 | |||||||||||||||||
6. | механизированная засыпка бульдозером дз-8 (т-100) |
100м3 |
17,96 | 0,35 | 0,79 |
машинист 6 разряда |
2 | 0,5 | |||||||||||||||||
7. | планировка бульдозером дз-8(т-100) |
1000м2 |
22 | 0,29 | 0,8 |
машинист 6 разряда |
2 | 0,5 | |||||||||||||||||
8. | рекультивация земли бульдозером дз-8 (т-100) |
1000м2 |
22 | 0,38 | 1,05 |
машинист 6 разряда |
2 | 0,75 |
наименование операций, |
контроль качества выполнения операций | ||||
производителем работы | мастером | состав | способы | время | привлекаемые службы |
подготовительные |
приемка |
теодолитом, мерной |
до начла работ | геодезическая | |
проверка отметками |
теодолитом, нивелиром | то же | то же | ||
подготовительные |
планировка поверхности и отвод поверхностных вод |
нивелиром | до начала разработки траншеи | » | |
разработка траншеи с сохранением грунта основания |
вертикальные отметки | глубиномером, нивелиром |
в процессе разработки, по |
машинист экскаватора |
|
геометрические размеры котлована, соответствие привязки к осям здания |
мерная |
в процессе разработки | то же | ||
крутизна откосов |
то же | то же | ____ |
Таблица № 8 |
технико-экономические показатели |
таблица № 9 |
|||||||
№ п/п | показатели | ед. измерения | земляные работы | монтажные работы | изоляционные работы | общее | примечание | |
1. | затраты труда на ед. изм |
|
0,034 | 0,085 | 0,055 | ----- | ||
2. | затраты труда на весь объём |
|
72,39 | 92,971 | 5,995 | 171,356 | из калькуляции гр. №9 | |
3. | затраты труда машиносмен на весь объём |
|
10,04 | ------ | ------ | 10,04 | из калькуляции гр. №10 | |
4. | выработка на 1 раб. в смену в физическом выражении |
|
29,63 | 11,83 | 18,18 | ----- | ||
5. | стоимость затрат труда |
|
1235,77 | 917,047 | 34,99 | 2187,807 | из калькуляции гр. №11 | |
6. | продолжительность работ |
|
10,25 | 16,25 | 1 | 27,5 | граф. произв. работ | |
7. | себестоимость единицы работ |
|
0,18 | |||||
ведомость потребности машин и инвентаря | таблица № 10 | |||
наименование | марка | количество | техническая характеристика | |
бульдозер | дз-8(д-271а) | 1 |
тип отвала: неповоротный длина отвала: 3,03м высота отвала: 1,1м управление: канатное мощность 79квт марка трактора: т-100 масс бульдозерного оборудования:1,58т. |
|
экскаватор обратная лопата | эо-651 | 1 |
вместимость ковша с зубьями: 0,65м3 длина стрелы: 5,5м наибольший радиус резанья: 9,2м наибольшая глубина копания: 5,6м радиус выгрузки в транспорт: 5м высота выгрузки в транспорт: 2,3м мощность: 59квт масса экскаватора: 20,5т. |
|
экскаватор прямая лопата | эо - 4321 | 1 |
вместимость ковша с зубьями: 0,8м3 наибольший радиус резанья: 9м наибольшая глубина копания: 4м высота выгрузки в транспорт: 5м мощность: 59квт масса экскаватора: 19,2т |
|
электротрамбовка | иэ-4502 | 4 |
глубина уплотнения: 40см размеры трамбующего башмака: 350х450 характеристики электродвигателя: мощность: 0,4квт напряжение: 220в частота тока: 50гц частота ударов: 9,3гц масса:81,5кг |
|
автосамосвал | маз-503 б | 2 |
емкость кузова: 4м3 грузоподъемность: 7т. максимальная скорость: 60км/ч расход топлива на 100км пути: 28л. масса: 6,75т. |
|
трубовоз | пв-92 | 3 |
марка автомобиля-тягача: зил – 131 марка прицепа: 1-пр-5 грузоподъемность автопоезда по грунтовым дорогам: 4,5-7 т. число одновременно перевозимых труб Æ219´5,0мм: 11шт. расход топлива на 100км: 40л |
|
центратор звенчатый | цнэ-16-21 | 3 |
диаметр свариваемых труб: 168-219мм масса: 14,7кг |
|
автомобильный гидравлический кран | кс – 1571 | 3 |
длина телескопической стрелы: 6,5м грузоподъемность при работе на опорах: 4 -1,4т. вылет стрелы на опорах: 3,3-5,6м базовый автомобиль: газ-53а размеры: длина-7,5м; ширина-2,4м; высота-2,9м; масса: 7,4т |
|
сварочный агрегат | асб-300м | 3 |
генератор: марка: гсо-300м номинальное напряжение: 32в номинальный сварочный ток: 300а пределы регулирования тока: 75-320а двигатель: марка: 407-д1 мощность: 20 л/с масса: 550 кг |
|
гидравлический домкрат | гд-170/1600 | 1 |
усилие развиваемое штоком при ходе: прямом: 1,66мн обратном: 0,4мн рабочее давление жидкости: 29,4мпа ход штока: 1600мм длина домкрата: 2320мм масса: 1070кг |
|
лебедка рычажная | 3-т | 1 |
максимальная грузоподъемность: 3т. максимальное тяговое усилие: 29,4кн длина каната: 12м диаметр каната: 16,5мм масса (с канатом): 58кг |
|
потребность в деталях, узлах и полуфабрикатах | таблица №11 | |||
наименование | марка | ед. измерения | количество | |
трубы - стальные электросварные по гост 8696-74 | шт. | 110 | ||
электроды диаметр 3мм | уони-13/55 | шт. | 330 | |
полимерная липкая лента | пдб | м | 1 | |
грунтовка под полимерные ленты | мхп 1510-49 | кг | 20 | |
полотенец мягкий | пм-521 | шт. | 3 | |
набор инструментов сварщика | эни-300 | шт. | 3 | |
лопата штыковая | шт. | 5 | ||
лопата совковая | шт. | 5 | ||
маска сварочная | шт. | 3 | ||
Таблица № 12 |
|
||||||||||||
наименование | количество машиночасов | марка |
топливо на весь объем,кг |
расход смазочных материалов на весь объем работы, кг | |||||||||
бензин | диз. топл. | масла | консистентные смазки | ||||||||||
автомобильного | веретенного | дизельного | индустриального | трансмиссионного | солидол | мази канатной | |||||||
бульдозер | 56 | дз-8(д-271а) | 16,8 | 492,8 | -- | 3,92 | 25,2 | 2,24 | 5,6 | 3,36 | 3,36 | ||
экскаватор обратная лопата | 36 | эо-651 | 7,2 | 316,8 | 0,36 | 2,52 | 14,4 | 1,44 | 3,6 | 3,24 | 1,8 | ||
трубовоз | 21 | пв-92 | 163,8 | --- | 7,35 | --- | --- | 0,588 | 1,638 | 1,827 | ---- | ||
автомобильный гидравлический кран | 144 | кс – 1571 | 835,2 | --- | 37,44 | --- | --- | 4,032 | 11,232 | 12,528 | 8,352 | ||
сварочный агрегат | 84 | асб-300м | 226,8 | --- | 21 | --- | ---- | 1,68 | ---- | 0,425 | ----- | ||
1. Технология строительного производства курсовое и дипломное проектирование.
2. ЕНиР Сборник Е2 – Земляные работы, Выпуск 1 – Механизированные и земляные работы.
3. Методические указания по выполнению курсового проекта «Монтаж наружных сетей теплогазоснабжения» г. Днепропетровск
4. Методические указания к курсовой работе «Технология строительства газопроводов»
5. Монтаж систем внешнего водоснабжения и канализации. Под. ред. А.К. Перешивкина. М., Стройиздат, 1978, 576с. (Справочник монтажника)
6. Технологическая карта на прокладку участка газовой или тепловой сети. Методические указания к выполнению курсового проекта по дисциплине «Технология строительных и монтажных работ»для студентов специальности 1208 «Теплогазоснабжение и вентиляция» Горький , издание ГИСИ им. В. П. Чакалова.
7. Ионин А. А. Газоснабжение. М.: Стройиздат, 1981-415с.
